某综合楼工程项目合同价为1750万元 该工程签订的合同为可调值合同。合同报价日期为 2006年3月 合

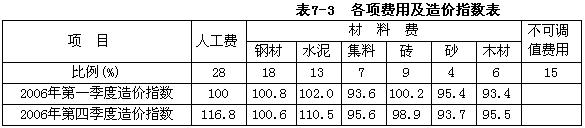

某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为 2006年3月,合同工期为12个月,每季度结算一次。工程开工日期为2006年4月1日。施工单位 2006年第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数如表 7-3所示。

在施工过程中,发生如下几项事件:

1.2006年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;

2.2006年5月施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天;

3.2006年7月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加 3.8万元,相应工序持续时间增加了2天:

4.2006年8月份,进入雨季施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。

以上事件中,除第4项外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:

(1)增加合同工期13天;

(2)增加费用11.8万元。

[问题]

1. 施工单位对施工过程中发生的以下事件可否索赔?为什么?

2.计算工程师2006年第4季度应确定的工程结算款额。

3.如果在工程保修期间发生了由施工单位原因引起的屋顶漏水,墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?

请帮忙给出正确答案和分析,谢谢!

参考答案
您可能感兴趣的试题
  • 2006年,某承包工程合同价款6000万元,则该工程保修费用为300万元。()

  • 吉安建筑企业中标某综合办公大楼项目 合同总价为2400万元 工期定为一年 承包合同约定按工程预算总

  • 吉安建筑企业中标某综合办公大楼项目 合同总价为2400万元 工期定为一年 承包合同约定按工程预算总

  • 某项目定额工期为150天 合同工期为100天 该工程直接工程费300万元 其中人工费100万元 该

  • 某综合办公大楼工程建设项目 合同价为3 8 5 6万元人民币 工期为2年。建设单位通过招标选

  • 某商住办综合楼工程合同价款1 500万元 工程价款按季度动态结算。合同原始报价日期为2000
