当前位置: 答题翼 > 问答 > 建筑工程类考试 > 正文
目录: 标题| 题干| 答案| 搜索| 相关
问题

某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:1.工程合同价2000万元


某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:

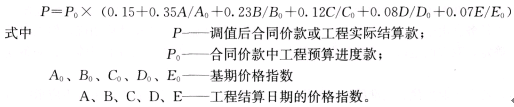

1.工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料费占50%,不调值费用占15%。具体的调值公式为:

2.开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到60%时,开始从工程结算款中按60%抵扣工程预付款,竣工前全部扣清。

3.工程进度款逐月结算。

4.业主自第1个月起,从承包商的工程价款中按5%的比例扣留质量保证金。工程保修期为1年。

该合同的原始报价日期为当年3月1日。结算各月份的工资、材料价格指数见表19- 1。

未调值前各月完成的工程情况为:

5月份完成工程200万元,本月业主供料部分材料费为5万元。

6月份完成工程300万元。

工资、材料物价指数表表19—1

代号

Ao

Bo

Co

Do

Eo

3月指数

100

153.4

154.4

160.4

144.4

代号

A

B

C

D

E

5月指数

110

156.2

154.4

162.2

160.2

6月指数

108

158.2

156.2

162.2

162.2

7月指数

108

158.4

158.4

162.2

164.2

8月指数

110

160.2

158.4

164.2

162.4

9月指数

110

160.2

160.2

164.2

162.8

7月份完成工程400万元,另外由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工、材料等费用合计1.5万元。

8月份完成工程600万元,另外由于施工中采用的模板形式与定额不同,造成模板增加费用3000元。

9月份完成工程500万元,另有批准的工程索赔款1万元。

【问题】

1.工程预付款是多少?

2.确定每月业主应支付给承包商的工程款。

3.工程在竣工半年后,发生屋面漏水,业主应如何处理此事?

请帮忙给出正确答案和分析,谢谢!

参考答案
您可能感兴趣的试题
  • 某承包商于某年承包某外资工程的施工 与业主签订的承包合同约定:工程合同价2000万元:若遇物价变动

  • 背景某承包商于某年承包某外资工程的施工 与业主签订的承包合同约定:工程合同价2000万元;若遇物价

  • 【背景资料】某承包商于某年承包某外资工程的施工 与业主签订的承包合同约定:工程合同价2000万元;

  • 【背景资料】某承包商于某年承包某外资工程的施工 与业主签订的承包合同约定:工程合同价2000万元;

  • 背景资料某承包商于某年承包某外资工程的施工 与业主签订的承包合同约定:工程合同价2000万元;若遇

  • 【案例4】 某承包商于某年承包某外资工程的施工 与业主签订的承包合同约定:工程合同价2000
