某单位发包一化工非标设备制作安装项目 设备共40台 重量总计600t 其中封头 法兰等所有附件共计12

某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。

(1)该项非标设备的筒体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%;标准成卷钢板价格按0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。

(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224个工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。

(3)施工机械费用每台非标设备按0.66万元计。

(4)企业管理费、利润分别按人工费的65%、35%计。

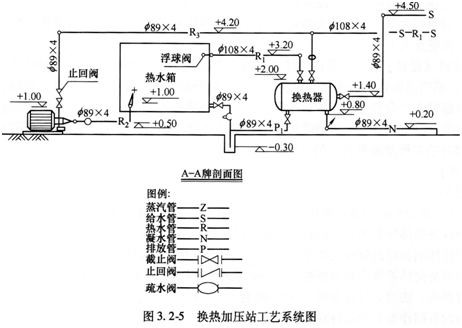

换热加压站工艺系统安装如图3.2.5所示。

说明:

1.管道系统工作压力为1.0MPa,图中标注尺寸除标高以m计外,其他均以mm计。

2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系统全部采用电弧焊接。

3.蒸汽管道安装就位后,对管口焊缝采用x光射线进行无损探伤,探伤片子规格为80mm×150mm,管道焊接按每10m有7个焊口计,探伤比例要求为50%,管道焊接探伤片子的搭接长度按25mm计。

4.所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,止回阀为H41T-16,疏水阀S41t-16,均采用平焊法兰连接。

5.管道支架为普通支架,管道安装完毕进行水压试验和冲洗。

6.所有管道、管道支架除锈后,均刷防锈漆两遍,管道采用岩棉壳(厚度为50mm)保温,外缠箔保护层。

工程量清单统一项目编码见表3.2.18。

【问题】

1.根据背景数据,计算碳钢非标设备制作安装的以下内容,并写出其计算过程:

(1)计算制作安装每台设备筒体制作是的钢板材料损耗率、需用平直后的钢板数量、需用标准成卷钢板数量、每台设备制作安装的所需材料费。

(2)计算每台该设备制作安装的时间定额(即基本用工)、每台设备制作安装的预算定额工日消耗量及人工费。

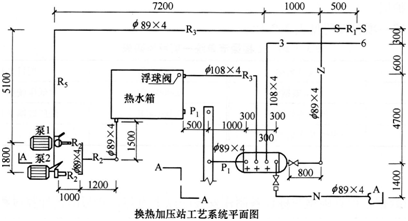

2.按照《建设工程工程量清单计价规范》及其规定,以及给出的“工程量清单统一项目码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入答题纸表“分部分项工程量清单表”中,并将管道和管道焊缝x光射线探伤工程量的计算过程(其中89×4无缝钢管长度工程量已给定,不需写计算过程),分步写在答题纸表“分部分项工程量清单表”的后面。

请帮忙给出正确答案和分析,谢谢!

参考答案
您可能感兴趣的试题
  • 一 背景某业主单位新建办公大楼 将机电设备安装工程发包给A公司 合同约定工程材料由A公司采购 工程

  • 背景:建设单位将一风力发电厂建设工程项目的土建工程和设备安装工程施工任务分别发包给某土建施工单位和

  • 在项目初步设计前的总体设计应满足( )的需要。 A.设备材料采购 B.非标设备制作

  • 在项目初步设计前的总体设计应满足( )的需要。 A.设备材料采购 B.非标设备制作

  • (一)背景资料:某施工单位负责南方在建石油化工装置的管道安装工程 设备安装工程的施工。由于中标时间

  • 建设单位将一热电厂建设工程项目的土建工程和设备安装工程施工任务分别发包给某土建施工
