当前位置: 答题翼 > 问答 > 建筑工程类考试 > 正文
目录: 标题| 题干| 答案| 搜索| 相关
问题

(一)背景资料:某广场地下车库工程 建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(


(一)

背景资料:

某广场地下车库工程,建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工承包合同,合同工期140d。

工程实施过程中发生了下列事件:

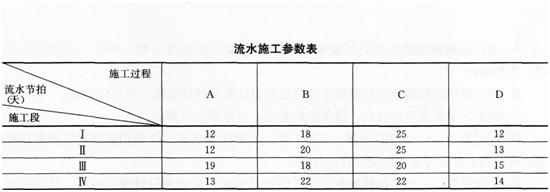

事件一:施工单位将施工作业划分为A、B、C、D 4个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。

事件三:在施工过程中,该工程所在地连续下了6d罕见特大暴雨(超过了当地近15年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求

(以下索赔数据与实际情况相符):

(1)工程清理、恢复费用18万元;

(2)施工机械设备重新购置和修理费用29万元;

(3)人员伤亡善后费用62万元;

(4)工期顺延6d。

问题:

1.事件一中,列式计算A、B、C、D 4个施工过程之间的流水步距分别是多少天?

2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

3.事件二中,指出专项施工方案实施中有哪些不妥之处?分别写出理由。

4.事件三中,指出施工单位的索赔是否成立?并分别写出理由。

请帮忙给出正确答案和分析,谢谢!

参考答案
您可能感兴趣的试题
  • 背景资料:某广场地下车库工程 建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(

  • 某广场地下车库工程 建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)

  • 背景资料:某广场地下车库工程 建设面积1800m2。建设单位和某施工单位根据《建设工程施工合同(示

  • 背景资料:某广场地下车库工程 建设面积1800m2。建设单位和某施工单位根据《建设工程施工合同(示

  • 【背景资料】 某建筑公司承建了一地处繁华市区的带地下车库的大厦工程 工程紧邻城市主要干道 施工现场

  • 背景资料 某安装公司承接了一广场地下商场给排水 空调 电气和消防系统安装工程 工程总面积1
