背景资料某施工单位承建城镇道路改扩建工程 全长2km 工程项目主要包括:(1)原机动车道的旧水泥混

背景资料

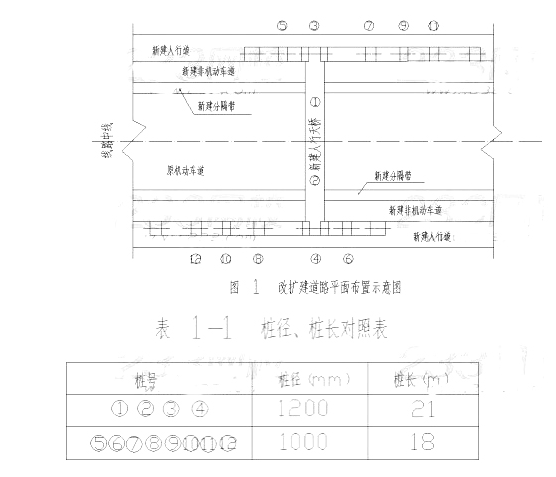

某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见表 1—1

施工过程中发生如下事件:

事件一:项目部将原已获批的施工组织设计中的施工部署:

非机动车道(双侧)→ 人行道(双侧)→ 挖孔桩 → 原机动车道加铺,

改为: 挖孔桩→ 非机动车道(双侧)→ 人行道(双侧)→ 原机动车道加铺。

事件二: 项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。

事件三: 专项施工方案中,钢筋混凝土护壁技术要求有:井圈中心线与设计轴线的偏差不得大于20mm,上下节护壁搭接长度不小于50mm,模板拆除应在混凝土强度大于2.5 MPa后进行。

事件四:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的现状分为三种状态;A为基本完好;B为道板面上存在接缝和裂缝;C为局部道板底脱空,道板局部断裂或碎裂;

事件五:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2,为加快工程进度,项目经理决定将 9 、10、11、12 号桩安排第三个施工队进场施工,三队同时作业。

问题:

1、事件一中,项目部改变施工部署需要履行哪些手续?

2、写出事件二中专项施工方案被退回的原因。

3、补充事件三中钢筋混凝土护壁支护的技术要求。

4、事件四中,在加铺沥青混凝土前,对C状态的道板应采取哪些处理措施?

5、事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。

请帮忙给出正确答案和分析,谢谢!

参考答案
您可能感兴趣的试题
  • 背景资料:某城镇道路扩建工程属城市次干路 长3800m 路宽16. 5m 位于城市环路以内 设计结

  • 【背景资料】某项目部承建居民区施工道路工程 制定了详细的交通导行方案 统一设置了各种交通标志 隔离

  • 【背景资料】A公司承建城市道路改扩建工程 其中新建一座单跨简支桥梁 节点工期为90d。项目部编制了

  • 背景资料 某公司承建一项道路改扩建工程 长3.3km 设计宽度40m 上下行双幅路;现况里面

  • 背景材料 某公司承建城市道路改扩建工程 工程内包括:①在原有道路两侧各增设隔离带 非机动车

  • 案例某施工单位承建城镇道路改扩建工程 全长2km 工程项目主要包括:(1)原机动车道的旧水泥混凝土
