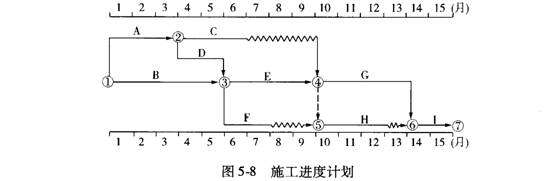

某实施监理的工程 合同工期15个月 总监理工程师批准的施工进度计划如图5-8所示。 工程实施过程中


某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-8所示。

工程实施过程中,发生如下事件:

事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。

事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截止第8个月末,未完工作尚需作业时间见表5-21。施工单位按索赔程序向项目监理机构提出了工程延期的要求。

事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5-21。

表5-21相关数据

工作名称 C E F G H I 尚需作业时间/月 1 3 1 4 3 2 司缩短的持续时间/月 0.5 1.5 0.5 2 1.5 1 缩短持续时间所增加的费用/(万元/月) 28 18 30 26 10 14 问题:

1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C工作和F工作的总时差和自由时差分别为多少?

2.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。

3.事件2中,逐项分析第8个月末C工作、E工作、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。

4.针对事件2,项目监理机构应批准的工程延期时间为多少?说明理由。

5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

请帮忙给出正确答案和分析,谢谢!

参考答案
您可能感兴趣的试题
  • 某实施监理的工程 合同工期15个月 总监理工程师批准的施工进度计划如图5-1所示。

  • 某实施监理的工程 建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了合同 合同工期

  • 案例二某实施监理的工程 合同工期15个月 总监理工程师批准的施工进度计划如图14-1所示。

  • 根据《建设工程工程量清单计价规范》 某工程定额工期为 25 个月 合同工期为 20 个月。合同实施

  • 某工程项目施工招标文件工期为15个月(每月按30天计 下同)。承包方投标所报工期为13个月。合同总

  • 根据《建设工程工程量清单计价规范》 某工程定额工期为25 个月 合同工期为20 个月。合同实施中
