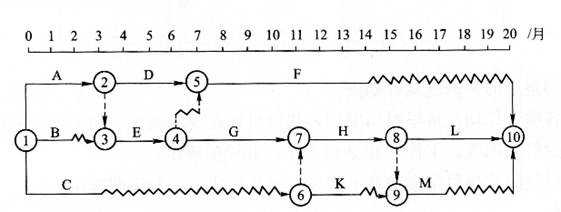

背景: 某工程施工进度计划网络图如下所示 假定各项工作均匀速施工。由于工作B 工作C 工作H为采用

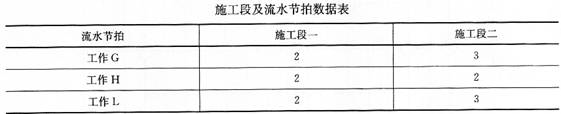

背景: 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。 问题: 1.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月? 2.由于种种原因,使得工程前期进展拖延,第lo月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表: 试问G、H、L三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由。

请帮忙给出正确答案和分析,谢谢!
